Un cronograma de actividades es una herramienta de gran utilidad para planificar y llevar a cabo proyectos de manera eficiente y eficaz, asegurando que todas las tareas se completen en el tiempo previsto y con los recursos adecuados.
La versatilidad de esta herramienta, hace que sea muy fácil de aplicar en cualquier ámbito donde se requiera planificar y coordinar la consecución de actividades; por ende, se pueden encontrar muchos diseños de cronogramas de actividades adaptables a las necesidades de planificación de cada proyecto.
Realizar un cronograma es sumamente sencillo, solo se debe tener claro, las actividades a realizar, el tiempo estimando de duración de cada una de ellas y los recursos a implementar, para a partir de allí crear un diagrama de Gantt, que es la representación gráfica del cronograma de actividades.
Si deseas realizar un cronograma, aquí te traemos 4 Ejemplos de Cronograma de actividades, pero primero definamos su concepto y pasos básicos para que aprendas a realizarlo correctamente.
¿Qué es un cronograma de actividades?
Un cronograma de actividades es una herramienta utilizada para planificar y organizar las tareas necesarias para alcanzar un objetivo o completar un proyecto en un período determinado de tiempo. En términos simples, es una representación gráfica que muestra las actividades que deben ser realizadas, su duración, y la fecha en que deben ser completadas.
Estos puede ser utilizado en diferentes ámbitos, desde el ámbito académico, empresarial, hasta el personal, y se puede aplicar a diferentes tipos de proyectos, desde pequeñas tareas hasta proyectos complejos y de gran escala.
Un buen cronograma de actividades debe incluir una lista completa de todas las tareas que deben ser completadas, la fecha de inicio y finalización de cada tarea, la duración estimada de cada tarea, y las dependencias entre las tareas. Además, también puede incluir aspectos importantes del proyecto, como recursos necesarios, y responsabilidades de cada persona o equipo involucrado.
Pasos para hacer un cronograma de actividades
Para hacer un cronograma de actividades, es necesario seguir los siguientes pasos:
- Definir los objetivos del proyecto o actividad: Antes de empezar a hacer un cronograma, es importante tener claro los objetivos y metas que se quieren alcanzar con el proyecto o actividad que se está planificando.
- Hacer una lista de todas las actividades: Realiza una lista detallada de todas las actividades necesarias para cumplir los objetivos. Es importante que cada actividad sea específica y clara.
- Determinar la duración de cada actividad: Una vez que tengas la lista de actividades, determina cuánto tiempo tomará cada una; para hacer esto, consulta a las personas que estarán involucradas en cada actividad y pídeles una estimación de cuánto tiempo necesitarán para completarla.
- Identificar la secuencia de las actividades: Determina cuál es el orden lógico en el que deben llevarse a cabo las actividades; algunas actividades podrían depender de otras, por lo que es importante establecer una secuencia que tenga sentido.
- Asignar recursos: Para cada actividad, identifica qué recursos serán necesarios (por ejemplo, materiales, herramientas, personal, etc.) y asigna esos recursos a cada actividad.
- Crear un diagrama de Gantt: Un diagrama de Gantt es una herramienta útil para visualizar un cronograma de actividades; en dicho diagrama, cada actividad se representa como una barra horizontal y la duración de cada actividad se muestra en la barra. También se muestra la secuencia de actividades y la asignación de recursos.
- Revisar y ajustar el cronograma: Una vez que hayas creado el cronograma, revísalo para asegurarte de que tenga sentido y que se puedan cumplir los objetivos en el tiempo previsto. Si es necesario, haz ajustes para asegurarte de que el cronograma sea viable y realista.
Siguiendo estos pasos, podrás crear un cronograma de actividades que te ayudará a planificar y gestionar tu proyecto o actividad de manera efectiva.
4 Ejemplos de cronograma de actividades
Algunos ejemplos prácticos y sencillos de diagramas de actividades, son:
Ejemplo de un cronograma de actividades para un proyecto de construcción
Para ejecutar un proyecto de construcción durante el plazo de tiempo acordado es de gran utilidad estos diagramas, para ello identifiquemos primero lo siguiente:
Actividades | Duración (semanas) | Recursos |
Diseño arquitectónico. | 1 | Arquitecto, software de diseño. |
Preparación del sitio. | 2 | Excavadoras, camiones, operadores. |
Cimentación. | 3 | Equipo de construcción, cemento, acero. |
Estructura de la construcción. | 6 | Equipo de construcción, madera, acero. |
Instalación de servicios (electricidad, plomería, etc.) | 1 | Electricista, plomero, materiales. |
Trabajo de acabado (pintura, revestimiento de suelos, etc.) | 3 | Trabajadores, materiales. |
Inspección final. | 1 | Inspector. |
Entrega del proyecto. | 1 | Equipo de construcción. |

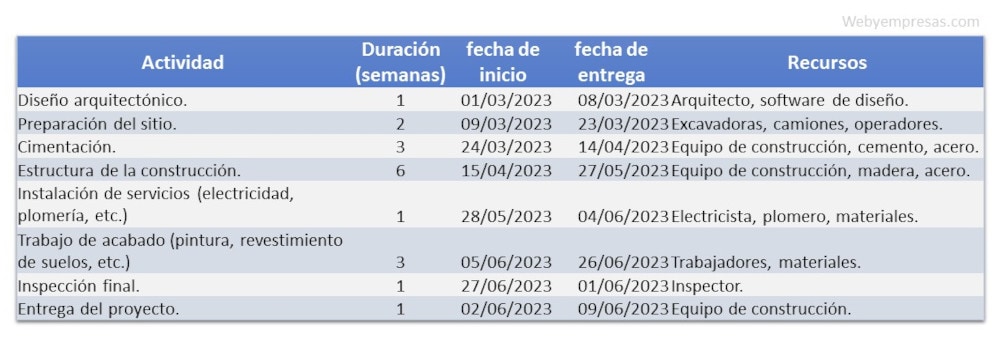

Luego realizamos el diagrama de Gantt para visualizar de manera gráfica la consecución de las actividades:
Ejemplo de un cronograma de actividades para un evento de lanzamiento de un nuevo producto:
Planificar un evento implica coordinar diferentes actividades, en este caso el lanzamiento de un producto, para ello se emplea un cronograma de actividades, identificando primeramente lo siguiente:
Actividades | Duración (días) | Recursos |
Definición del evento. | 5 | Equipo de marketing, gerente de proyecto. |
Selección del lugar y fecha. | 3 | Equipo de marketing, proveedores. |
Planificación del programa y contenido. | 8 | Equipo de marketing, proveedores. |
Producción y envío de invitaciones. | 2 | Equipo de marketing, diseño gráfico. |
Montaje y preparación del lugar. | 3 | Equipo de logística, proveedores. |
Desarrollo y producción de regalos y materiales promocionales. | 7 | Equipo de marketing, proveedores. |
Realización del evento. | 1 | Equipo de producción, personal del lugar. |
Evaluación del evento. | 1 | Equipo de marketing, gerente de proyecto. |
Seguidamente, realizamos el diagrama de Gantt para visualizar de manera gráfica la ejecución de las actividades en los plazos establecidos:
Ejemplo de cronograma de actividades para un proyecto de desarrollo de software
En este proyecto de desarrollo de software se identifican las siguientes actividades para la elaboración del cronograma:
Actividades | Duración (semanas) | Recursos |
Análisis de requerimientos. | 4 | Analistas, cliente. |
Diseño de la arquitectura del software. | 6 | Arquitecto de software, desarrolladores. |
Desarrollo de módulos y funcionalidades. | 12 | Equipo de desarrolladores, software y herramientas. |
Pruebas de calidad y validación. | 6 | Equipo de pruebas, clientes. |
Integración y entrega. | 2 | Desarrolladores, equipo de operaciones. |
Luego realizamos el diagrama de Gantt para facilitar el seguimiento del cumplimiento de las actividades.
Ejemplo de Cronograma de actividades para un proyecto de capacitación empresarial
En este caso de cronograma de actividades se puede visualizar que algunas actividades pueden ejecutarse al mismo tiempo, sin necesidad de esperar la culminación de otra; por ende, es igualmente útil para llevar un control de la ejecución de actividades, sean estas interdependientes o no.
Actividades | Duración (meses) | Recursos |
Identificación de necesidades y objetivos. | 1 | Equipo de recursos humanos, líderes de equipo. |
Diseño del programa de capacitación. | 1 | Especialistas en capacitación, consultores. |
Selección de instructores y proveedores. | 1 | Especialistas en capacitación, proveedores. |
Implementación del programa de capacitación. | 4 | Instructores, participantes. |
Evaluación de resultados y efectividad. | 2 | Especialistas en capacitación, líderes de equipo. |
Seguidamente, representamos dicha planificación en diagrama de Gantt para un mayor control de los tiempos de ejecución.
